土建施工全流程21條關鍵點(非常完整)

日期:2015年01月09日 閱讀次數:3348次 來源:




1.墊層


熟悉施工圖→看規劃紅線→復核水準點→塔吊基礎施工(設集水溝)→原始地貌標高測量→保護定位樁→塔吊(報裝)安裝→放開挖線→技術交底→機械挖土→放線→人工挖土平土→測量樁頭標高并做好標記→破樁頭→大小應變檢測→地槽驗收→放線→木工支模→墊層砼→拆模→清理


2.基礎

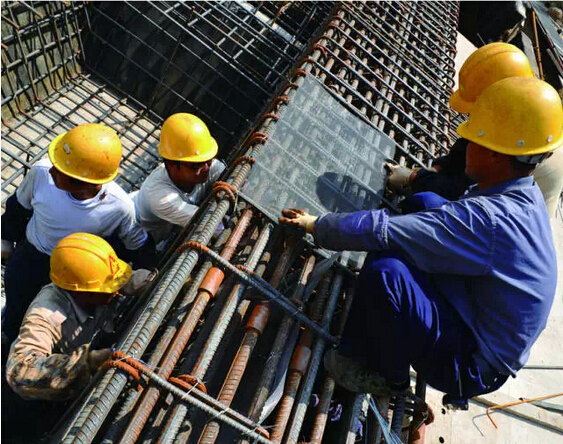

基礎柱定位放線→技術交底→木工支模→承臺鋼筋綁扎→承臺鋼筋電焊定位→柱筋定位→水電預埋→基礎砼→拆模→清理→基礎驗收→土方回填


3.外架搭設


技術交底→外架硬化→排水溝→集水溝→外架搭設→硬質封閉→掛安全網→外架驗收


4.主體


主體柱定位放線→技術交底→柱筋綁扎→抄水平(1米關系線)→水電預埋→木工支模→板筋綁扎→水電預埋→檢查(垂直、幾何尺寸、節點)→砼澆注→養護→拆模→清理→彈建筑1米線→砼強度檢測→房屋沉降觀測→人貨梯基礎→人貨梯(報裝)安裝


5.砌體


砌體放線→技術交底→植筋→植筋拉拔檢測→反坎支模→反坎砼→砌底磚→預制砼過梁和砼配塊→砌加氣塊→拉結筋安放→檢查垂平度→窗臺壓頂支模→窗臺壓頂砼→窗臺壓頂拆模→砌預制砼配塊→彈建筑1米線→安放砼過梁→頂砌→安裝消防箱→構造柱支模→構造柱砼→構造柱拆模→清理


6.抹灰(油漆)


技術交底→外墻掛鋼絲網→濕水→甩漿→灰餅→護角→洞口交接→門窗安裝→濕水→抹糙面灰→抹面層灰→養護→貼磚→勾縫→清洗→門窗打膠→安裝玻璃→一遍膩子→二遍膩子→打磨→底漆→一遍面漆→二遍面漆→零星收口→水電安裝→洞口吊洞→油漆


技術交底→內墻掛鋼絲網→濕水→甩漿→灰餅→護角→水電預埋→補線槽→門窗安裝→濕水→抹糙面灰→抹面層灰→養護→彈建筑1米線→門窗交接→門窗收口→清理→門窗打膠→安裝玻璃→一遍膩子→二遍膩子→打磨→底漆→一遍面漆→二遍面漆


技術交底→一遍保溫→二遍保溫→抗裂砂漿→網格布→抗裂砂漿→彈建筑1米線→門窗交接→門窗

收口→清理→門窗打膠→安裝玻璃→一遍膩子→二遍膩子→打磨→底漆→一遍面漆→二遍面漆


技術交底→安裝伸縮縫→去保護膜→掛鋼絲網→掃漿→抹灰→油漆或貼磚

電梯井拆架→井道交接→電梯安裝→電梯門收口→清理


7.外架拆除


例會告知→技術交底→拉結點內拉→結構拉結點鑿打→氧割結構拉結點→細石砼修補→補磚、補漆→拆除安全網→檢查外立面→外墻驗收→外架報拆→拆除外架→清理


8.欄桿


技術交底→結構預埋→立挺安裝→掛片安裝→木扶手安裝→木扶手油漆→清理


9.屋面


技術交底→水電安裝→吊洞→人工清理→R角→結構閉水→基層交接→防水施工→防水閉水→防水交接→砂漿找平→保溫板→PVC透氣管安裝→內設¢4@200×200鋼筋網→留縫寬10@6000×6000(周邊必須留縫)→C20細石砼→留縫處灌油→清理


10.地坪


技術交底→水電打壓→地坪機械清理→濕水→灰餅→掃漿→澆注→養護→清理→地板安裝


11.墻磚


技術交底→水電打壓→排版→找方→鋪貼→清理→勾縫→清理→廚衛間吊頂→潔具安裝→櫥柜安裝→小五金安裝


12.地磚


技術交底→水電打壓→水電安裝→吊洞→大理石門坎石安裝→人工清理→R角(有防水要求)→結構閉水→基層交接→防水施工→防水閉水→防水交接→排版→找方→鋪貼→清理→勾縫→清理


13.戶內門


技術交底→打眼→釘木塞→安裝底框→安裝門套→安裝貼臉→安裝門扇→安裝門鎖→清理


14.吊頂


技術交底→水電打壓→彈線→畫龍骨分檔線→安裝主龍骨吊桿→安裝主龍骨→安裝次龍骨→隱蔽驗收→安裝石膏板→刷防銹漆→安裝壓條→清理


15.人貨梯拆除


人貨梯(報拆)拆除→收口


16.進戶門


技術交底→打眼→釘螺絲→安裝門框→安裝門扇→安裝門鎖→清理


17.水電


技術交底→基礎預埋→主體預埋→砌體開槽→安裝線盒、線管、水管→補線槽→打壓→安裝立管→吊洞→室內穿鋼絲→室內穿線→安裝燈具→電測試


18.物業驗收


分項驗收→瓷片→油漆→地坪→吊頂→塑鋼門窗→戶內門→進戶門→櫥柜→欄桿→大理石→專項驗收→打壓→通球→閉水→淋水→電測試


19.管網施工→園建施工


20.交付前驗收


備案→預驗收→整改→工地開放→整改→驗收合格→收鑰匙


21.交付


交付許可證→確定交付時間→安排各工種人員、工具→交付→整改→交鑰匙


(來源:百度文庫 )
